导读:高支模施工作为建筑施工中的”重大危险源”,一旦发生事故往往造成群死群伤。本文系统梳理高支模施工的核心技术要点和安全管控措施,附完整资料下载!
📋 什么是高支模?
高支模,全称高大模板支撑体系,是指搭设高度大、跨度大、荷载重的模板支撑工程。
⚠️ 两个关键界限必须记住:
| 类型 | 判定标准 | 管理要求 |
|---|---|---|
| 危大工程 | 高度≥5m;跨度≥10m; 施工总荷载≥10kN/m²; 集中线荷载≥15kN/m |
编制专项施工方案 |
| 超规模危大工程 | 高度≥8m;跨度≥18m; 施工总荷载≥15kN/m²; 集中线荷载≥20kN/m |
必须专家论证! |
📌 简单记忆:8-18-15-20,超过这个数就要专家论证!

高支模支撑体系施工现场
🔧 核心技术参数
1️⃣ 立杆间距
常规间距:900mm×900mm ~ 1200mm×1200mm
最大限值:1500mm×1500mm ❗
梁底加密:600~900mm
最大限值:1500mm×1500mm ❗
梁底加密:600~900mm

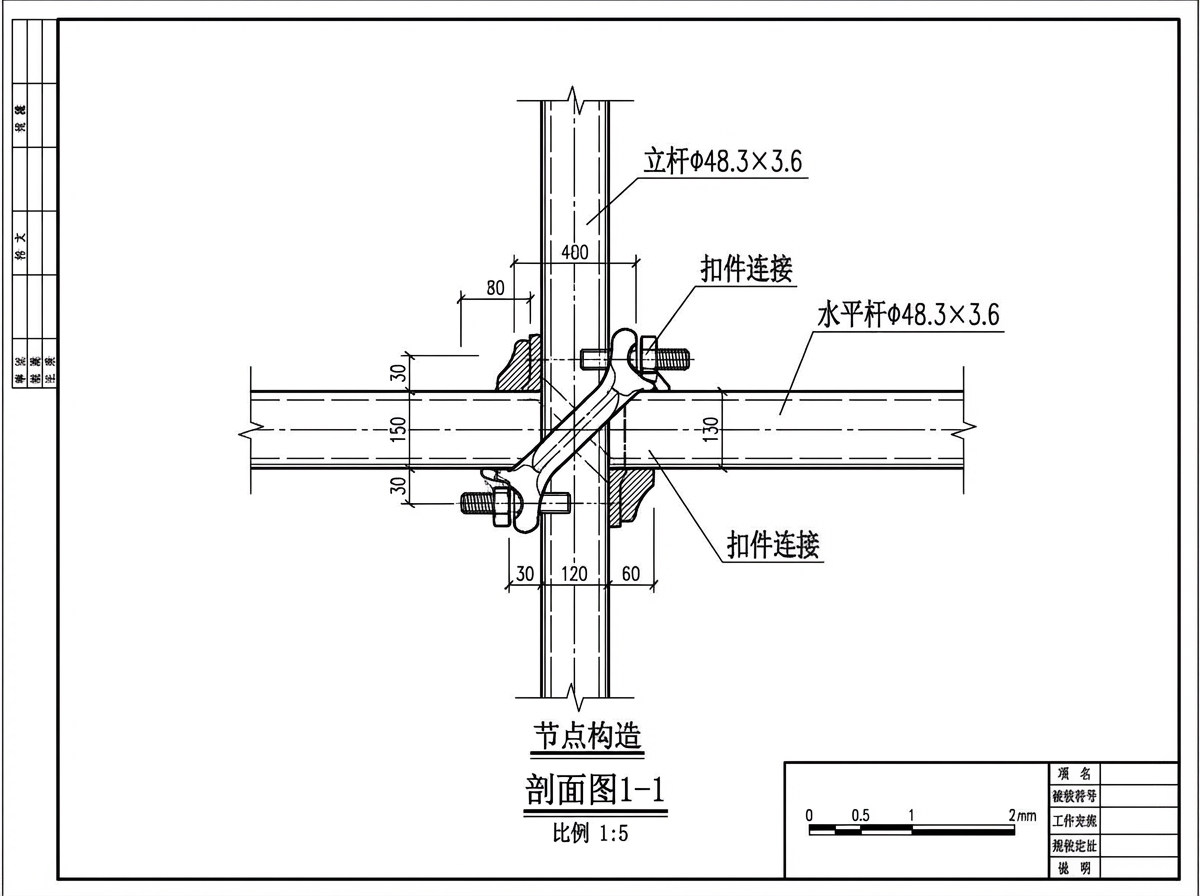

立杆平面布置示意
2️⃣ 水平杆步距
扫地杆:距地面 ≤ 200mm(必须设置!)
底层步距:≤ 1500mm
标准步距:1500~1800mm
顶层步距:≤ 1500mm
底层步距:≤ 1500mm
标准步距:1500~1800mm
顶层步距:≤ 1500mm
3️⃣ 剪刀撑设置——稳定性的关键!
竖向剪刀撑:
✅ 四周满布
✅ 中间纵横向每 4~6 跨一道
✅ 宽度 4~6 跨,角度 45°~60°
✅ 四周满布
✅ 中间纵横向每 4~6 跨一道
✅ 宽度 4~6 跨,角度 45°~60°
水平剪刀撑:
✅ 扫地杆层必须设置
✅ 顶层必须设置
✅ 中间每 2~3 步一道
✅ 扫地杆层必须设置
✅ 顶层必须设置
✅ 中间每 2~3 步一道
剪刀撑连续设置示意
📝 施工流程七步走
① 测量放线 → ② 地基处理 → ③ 铺设垫板
↓
④ 搭设立杆 → ⑤ 安装水平杆 → ⑥ 设置剪刀撑
↓
⑦ 验收合格后进入下道工序
↓
④ 搭设立杆 → ⑤ 安装水平杆 → ⑥ 设置剪刀撑
↓
⑦ 验收合格后进入下道工序

高支模施工工艺流程
⚡ 关键工序控制要点:
地基处理
- 夯实整平,承载力≥80kPa
- 设置排水沟,严防积水
- 立杆底部必须设垫板(50mm 厚木板或槽钢)
立杆接长
- 必须采用对接扣件
- 接头错开≥500mm
- 严禁搭接接长
顶托使用
伸出长度≤300mm
插入立杆≥150mm
❌ 不得作为水平杆使用
插入立杆≥150mm
❌ 不得作为水平杆使用
🛡️ 安全管控六大要点
1. 人员管理
- 佩戴安全帽,系紧帽带
- 高处作业系安全带(2m 及以上)
- 架子工持证上岗
- 班前安全教育交底
- 酒后上岗
- 疲劳作业
- 带病作业
- 穿拖鞋/高跟鞋
2. 材料控制
| 材料 | 要求 | 检查方法 |
|---|---|---|
| 钢管 | Φ48.3×3.6mm,无锈蚀弯曲 | 游标卡尺测量壁厚 |
| 扣件 | 有合格证,拧紧力矩 40~65N·m | 力矩扳手抽查 |
| 顶托 | 螺杆直径≥36mm,无变形 | 目测 + 尺量 |

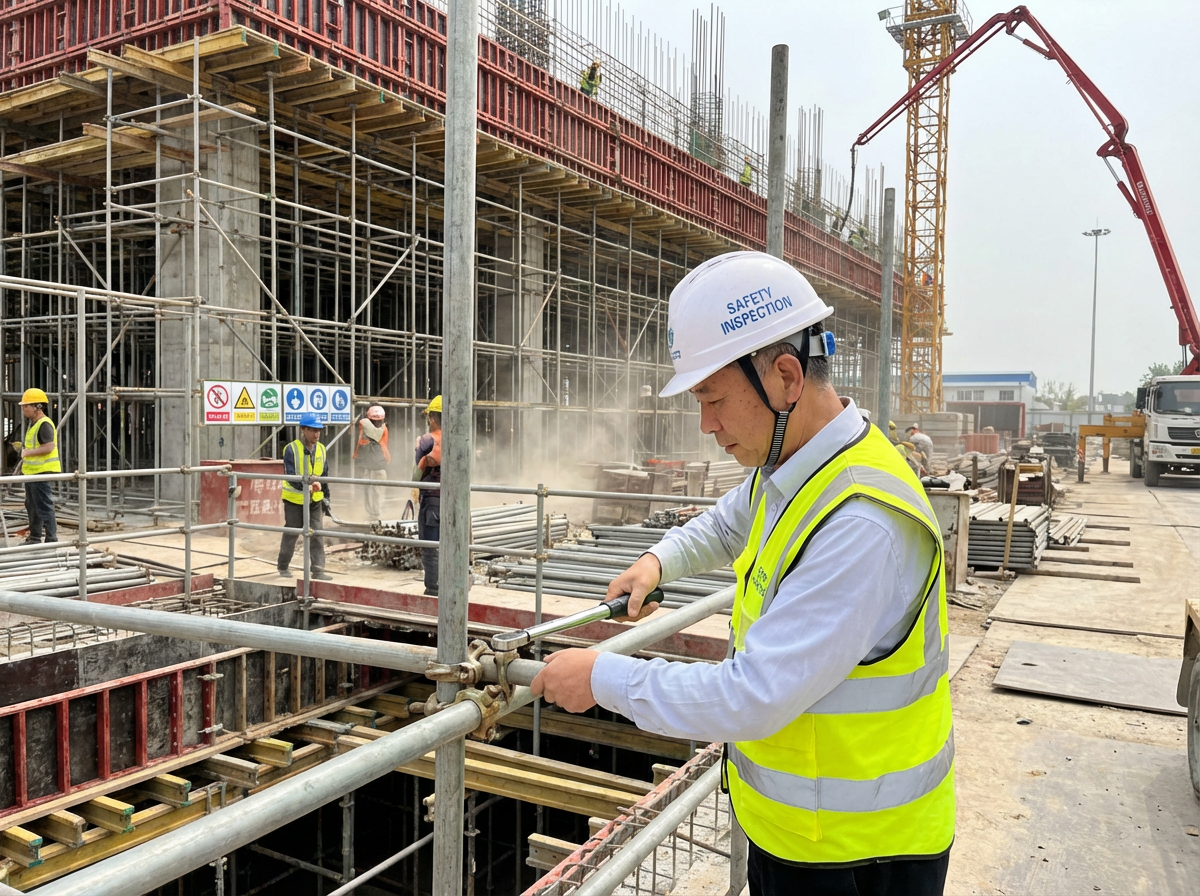

高支模安全检查现场
3. 过程监控
监测内容:📊 立杆沉降 | 📊 水平位移 | 📊 整体变形
监测频率:
• 搭设期间:每天 1 次
• 混凝土浇筑:实时监测
预警值:
⚠️ 沉降超过 10mm:加强监测
⚠️ 累计超过 20mm:立即停工撤离!
监测频率:
• 搭设期间:每天 1 次
• 混凝土浇筑:实时监测
预警值:
⚠️ 沉降超过 10mm:加强监测
⚠️ 累计超过 20mm:立即停工撤离!
4. 混凝土浇筑安全
正确做法:
✅ 从中间向两侧对称浇筑
✅ 控制速度≤1m/h
✅ 安排专人看模
✅ 泵管独立支撑
✅ 从中间向两侧对称浇筑
✅ 控制速度≤1m/h
✅ 安排专人看模
✅ 泵管独立支撑
错误做法:
❌ 从一侧向另一侧推进
❌ 快速浇筑
❌ 泵管固定在架体上
❌ 从一侧向另一侧推进
❌ 快速浇筑
❌ 泵管固定在架体上
5. 检查验收
五道验收关口:
- 原材料进场验收
- 地基基础验收
- 过程验收(每 6~8m)
- 最终联合验收
- 浇筑前复查
6. 拆除管理
拆模条件:
✅ 混凝土强度达到设计要求
✅ 拆模申请经监理审批
✅ 技术负责人签字确认
拆除顺序:
先支后拆 → 后支先拆
从上向下 → 逐层拆除
✅ 混凝土强度达到设计要求
✅ 拆模申请经监理审批
✅ 技术负责人签字确认
拆除顺序:
先支后拆 → 后支先拆
从上向下 → 逐层拆除
🚨 重大危险源清单
| 序号 | 危险源 | 后果 | 控制措施 |
|---|---|---|---|
| 1 | 地基不均匀沉降 | 架体坍塌 | 夯实 + 垫板 + 排水 |
| 2 | 立杆间距过大 | 承载力不足 | 按方案 + 验收 |
| 3 | 缺少剪刀撑 | 稳定性不足 | 满布 + 连续 |
| 4 | 扣件松动 | 架体失稳 | 力矩检查 + 复拧 |
| 5 | 超载堆料 | 架体坍塌 | 限载 + 均匀 |
| 6 | 违规拆除 | 坍塌事故 | 审批 + 监护 |
💡 常见问题解答
Q1:上下层立杆是否要对齐?
A:当在多层楼板上连续设置支撑时,上下层立杆宜在同一轴线上,确保荷载有效传递。
Q2:顶托可以调多高?
A:顶托螺杆伸出长度不超过 300mm,插入立杆内长度不小于 150mm。
Q3:什么时候需要专家论证?
A:记住”8-18-15-20“原则:
- 搭设高度≥8m
- 跨度≥18m
- 施工总荷载≥15kN/m²
- 集中线荷载≥20kN/m
📚 资料下载
本次整理的资料包含以下内容:
✅ 高支模专项施工方案(专家论证版)10 份
✅ 高支模技术交底文件 8 份
✅ 高支模安全管控 PPT 课件 5 份
✅ 高支模检查记录表 3 份
✅ 各地项目高支模方案 15 份
关注后公众号金瓦刀后,后台回复”高支模”即可免费下载!
高支模资料
微信公众号
✍️ 结语
高支模施工安全事关重大,必须做到:
🔹 方案先行——编制科学合理的专项方案
🔹 材料把关——严格控制进场材料质量
🔹 技术交底——确保作业人员理解到位
🔹 过程控制——按方案和规范施工
🔹 监测监控——实施全过程监测
🔹 应急管理——制定应急预案
🔹 材料把关——严格控制进场材料质量
🔹 技术交底——确保作业人员理解到位
🔹 过程控制——按方案和规范施工
🔹 监测监控——实施全过程监测
🔹 应急管理——制定应急预案
安全无小事,责任大于天!
希望每位工程人都能平平安安上班,高高兴兴回家!
希望每位工程人都能平平安安上班,高高兴兴回家!
