1. 一段话总结

《中建五局技术质量工艺标准化三维图集(装饰)》是中建五局2020年发布的装饰工程专业手册,以国家规范和企业管理要求为依据,聚焦地面、吊顶、轻质隔墙等七大核心工程,通过三维模型直观呈现63项关键工序的标准工艺做法、施工工序、节点构造及质量控制点,涵盖瓷砖地面、轻钢龙骨隔墙、软膜吊顶等常见装饰场景,同时明确材料选型、尺寸要求(单位默认mm)及防潮、防火等专项措施,是装饰工程施工策划、方案编制及技术交底的实操性指南


2. 思维导图(mindmap脑图)

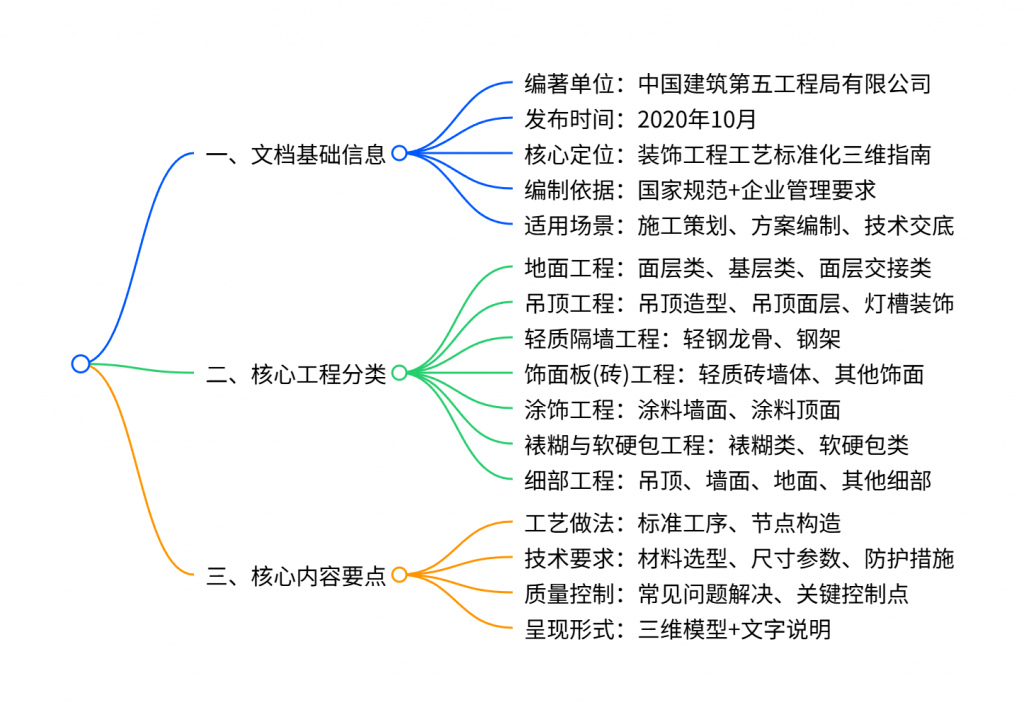

图片[1]-重磅推荐|中建五局装饰工程三维工艺图集:从工序到节点全解析-规范图集|经验交流-金瓦刀
## 一、文档基础信息
- 编著单位:中国建筑第五工程局有限公司
- 发布时间:2020年10月
- 核心定位:装饰工程工艺标准化三维指南
- 编制依据:国家规范+企业管理要求
- 适用场景:施工策划、方案编制、技术交底
## 二、核心工程分类
- 地面工程:面层类、基层类、面层交接类
- 吊顶工程:吊顶造型、吊顶面层、灯槽装饰
- 轻质隔墙工程:轻钢龙骨、钢架
- 饰面板(砖)工程:轻质砖墙体、其他饰面
- 涂饰工程:涂料墙面、涂料顶面
- 裱糊与软硬包工程:裱糊类、软硬包类
- 细部工程:吊顶、墙面、地面、其他细部
## 三、核心内容要点
- 工艺做法:标准工序、节点构造
- 技术要求:材料选型、尺寸参数、防护措施
- 质量控制:常见问题解决、关键控制点
- 呈现形式:三维模型+文字说明

3. 详细总结

一、文档基础信息

项目详情
编著与发布中国建筑第五工程局有限公司编著,2020年10月发布
编制目的践行“质量强国”战略,规范装饰工程工艺,解决施工常见质量问题,提升工序质量
核心特点采用三维模型直观呈现工艺细节,配套文字说明施工工序、技术要求及质量控制点
适用范围装饰工程施工策划、方案编制、技术交底,覆盖新建、扩建、改建项目的装饰施工环节
尺寸说明未注明的尺寸单位均为mm(毫米)

二、七大核心工程分类及关键要点

(一)地面工程

涵盖面层类、基层类、面层交接类,共13项工艺,核心要点如下:

类别主要工艺关键要求核心参数
面层类瓷砖地面采用瓷砖专用粘贴剂,施工需基层处理→找平→铺砖→勾缝→养护留缝1~2mm,伸缩缝间距8m左右
石材地面六面防护,伸缩缝用6mm耐候密封胶留缝1~2mm,采用填缝剂擦缝
木地板地面混凝土基层需铺防潮膜,木龙骨需防火防腐四周预留20mm伸缩缝,木龙骨间距300~400mm
基层类钢架地台用于楼板承载力不足场景,钢结构需除锈防腐镀锌方钢立柱间距800~1000mm
面层交接类石材与木地板交接用不锈钢L型金属收边条,交接严密平整需防火防腐处理,有隔音需求填充隔音棉

(二)吊顶工程

包含吊顶造型、吊顶面层、灯槽装饰,共10项工艺,核心要点如下:

  • 吊顶造型:涵盖顶面留缝、高低差等5类造型,留缝宽度常见10/15/20mm,石膏板采用双层9.5mm厚
  • 吊顶面层:悬吊式吊顶主龙骨间距900~1000mm,起拱高度为房间跨度的3/1000;铝扣板吊顶面板排布不小于1/2板块
  • 灯槽装饰:常规灯槽主龙骨间距1000~1200mm,灯槽带风口造型需加固开洞部位,防止下垂

(三)轻质隔墙工程

分为轻钢龙骨、钢架两类,共8项工艺,核心要点如下:

  • 轻钢龙骨墙:竖向龙骨间距400mm,石膏板竖向排列、错缝固定,防潮要求高的空间底部封防水硅酸钙板
  • 钢架隔墙:竖向镀锌方管间距400~600mm,湿贴饰面需挂镀锌钢丝网,门洞钢架交接处焊接加固
  • 玻璃隔墙:采用钢化夹胶安全玻璃,U型槽内加橡胶垫块,基层龙骨禁止固定在吊顶龙骨上

(四)饰面板(砖)工程

含轻质砖墙体饰面及其他饰面,共6项工艺,核心要点如下:

  • 金属薄板饰面:不锈钢板厚度匹配分格尺寸,基层用结构胶均匀粘贴
  • 石材背栓饰面:背栓孔为燕尾孔,孔深超板材厚度1/2,孔中心到板边距离为总长度1/5左右
  • 瓷砖/石材湿贴:浅色石材用浅色胶泥,大板块需铜丝加固

(五)涂饰工程

仅涂料工程类,共2项工艺,核心要点如下:

  • 涂料墙面:轻质砖墙体需界面剂→水泥砂浆粉刷→腻子抹灰→底漆→面漆,腻子至少2遍
  • 涂料顶面:双层石膏板吊顶,主龙骨不上人型用C50系列、上人型用C60系列

(六)裱糊与软硬包工程

分为裱糊类和软硬包类,共3项工艺,核心要点如下:

  • 壁纸饰面:基层刷墙纸基膜,裱糊后无气泡、皱折,斜视无胶痕
  • 软包饰面:基层板阻燃处理,软包模块通过挂件固定,实木边框造型
  • 硬包饰面:基层优先选雪弗板,按设计分格,控制平整度

(七)细部工程

涵盖吊顶、墙面、地面及其他细部,共13项工艺,核心要点如下:

  • 吊顶细部:窗帘盒基层加固,伸缩缝宽15~20mm,挡烟垂壁单独受力
  • 墙面细部:金属踢脚阴阳角用定制配件,石材踢脚阳角45°碰角,淋浴房挡水槛设两道JS防水层
  • 地面细部:卫生间门槛石下部设挡水坎,防水层超出门框300mm
  • 其他细部:卫生间地漏排水坡度2%~3%,主次龙骨连接卡件固定可靠,主龙骨悬挑≤300mm

三、通用技术要求

  1. 材料防护:木构件需防火防腐处理,石材需六面防护,金属构件需除锈防腐
  2. 施工工序:所有工艺均明确“基层处理→核心施工→收尾养护”的标准流程,关键工序需隐蔽验收
  3. 质量控制:平整度允许偏差≤2mm,收口条顺直度≤2mm,接缝严密、无裂纹无污染
  4. 安全要求:防火卷帘、挡烟垂壁等消防相关构件单独受力,符合消防规范

4. 关键问题

问题1:木地板地面施工中,如何避免温度湿度变化导致的变形?

答案:核心通过预留伸缩缝和基层处理实现:1. 混凝土基层木地板四周与墙面交接处预留20mm伸缩缝,木龙骨基层预留10~20mm;2. 基层清理干净后铺防潮膜,隔绝水汽;3. 木龙骨需进行防火防腐处理,有隔音要求时在龙骨间填充隔音材料;4. 木地板采用错缝拼接,减少变形应力。

问题2:轻钢龙骨隔墙的防潮和隔音措施有哪些?

答案:防潮措施:1. 防潮要求高的空间(如卫生间附近),隔墙底部与地面交接处封防水硅酸钙板;2. 基层清理干净,避免残留水汽。隔音措施:1. 龙骨空腔内填塞隔音棉;2. 石膏板采用双层12mm厚,错缝排列固定;3. 管线穿过墙体时做好密封处理,减少传声。

问题3:卫生间装饰施工中,防水和防渗漏的关键控制点有哪些?

答案:1. 门槛石:下部设细石混凝土挡水坎,防水层超出门框300mm,门框与地面交界处阻水处理;2. 地漏:安装高度低于地坪,地面排水坡度控制在2%~3%,面层切割适配地漏形状;3. 淋浴房:挡水槛内配Φ6钢筋,做两道JS聚合物防水层,转角处水泥砂浆抹圆角;4. 门套:木质门套下部与地面隔离,采用石材门套或门槛石隔断防潮。
