20260918105322588-(已压缩)1、建筑施工安全事故隐患辨识与治理图册(基坑工程)住建2026《基坑工程隐患辨识图册》精读
基坑图册让我后背发凉:资料+实体逐项照着查
基坑示意图 · 资料管理4.1~4.8 · 实体类隐患5.1~5.7
开工前先把这张图吃透:放坡开挖、土钉墙、锚索灌注桩、钢板桩、地下连续墙——你这坑属于哪一类,支护体系就定死了,后面资料、实体全围着它转。
![图片[1]-免费 —《基坑工程隐患辨识图册》精读-规范图集|经验交流-金瓦刀](http://mmbiz.qpic.cn/mmbiz_jpg/bnG1nIHVDmdLhTwDT210wvefH6N4vx6nqJibgXu5IaBQAVEkOIVibDEdia62uV7CzJia5wkeBTTj1iaNudx9icicaDexfVVTHUyNV7JFHINaG7wV10/0?wx_fmt.jpeg)

图册原文 · 1 基坑示意图(第7页)
本节为基坑示意图,对照上方原册图示核查现场。
我吃过资料的亏:方案没论证、交底造假、验收没做就进下道工序,一查一个准。资料管理这 8 条,是开工前的”准生证”,少一条都是重大隐患。
🔴 隐患问题(重大事故隐患。 Ø)
施工单位无资质,营业执照与施工范围不符,未取得安全生产许可证或过期未及时更换。 Ø
📕 违规标准条款
违反《中华人民共和国安全生产法》第二十条:生产经营单位应当具备本法和有关法律、行政法规和国家标准或者 行业标准规定的安全生产条件;不具备安全生产条件的,不得从事生产经营活动。依据《房屋市政工程生产安全重大事故隐患判 定标准(2024版)》第四条(一):建筑施工企业未取得安全生产许可证擅自从事建筑施工活动或超(无)资质承揽工程,判定 为重大事故隐患。 7 4.1 资质与资格 u4 资料管理
✅ 整改要求(图册检查要点)
总、分包单位、第三方监测单位是否具备合法有效的营业执照、企业资质及安全生产许可证,且是否满足承揽工程 的要求,安全生产证及企业资质是否过期。 Ø
![图片[2]-免费 —《基坑工程隐患辨识图册》精读-规范图集|经验交流-金瓦刀](http://mmbiz.qpic.cn/mmbiz_jpg/bnG1nIHVDmfqIdmFgGVmgdsjlmTp0pBwKNrXySv2udiaPvTr9a8OibMLDQe8zocHLR3cwHOSuKP4KFdaqXScibspzsnY2sfib3acXSPJouvO4pc/0?wx_fmt.jpeg)

图册原文 · 4.1 资质与资格(第8页)
🔴 隐患问题(一般隐患。 Ø)
开工前未填写《危大工程全面判定表》,或未每月进行动态判定。 Ø
📕 违规标准条款
违反《重庆市危险性较大的分部分项工程安全管理实施细则(2026版)》(渝建质安〔2026〕24号)第十一条:参 建单位应在施工前和施工过程中对危大工程实施全面判定和动态判定。违反《危险性较大的分部分项工程安全管理规定》(住建 部令第37号)基坑工程危大工程范围:1.开挖深度超过3m(含3m)的基坑(槽)的土方开挖、支护、降水工程;2.开挖深度虽未 超过3m,但地质条件、周围环境和地下管线复杂,或影响毗邻建、构筑物安全的基坑(槽)的土方开挖、支护、降水工程。8 4.2 危大工程判定 u4 资料管理
✅ 整改要求(图册检查要点)
是否开展危大工程全面判定,是否每月开展动态判定。 Ø
![图片[3]-免费 —《基坑工程隐患辨识图册》精读-规范图集|经验交流-金瓦刀](http://mmbiz.qpic.cn/sz_mmbiz_jpg/bnG1nIHVDmeicz2fPr0ccMhYDhAR2ve8wj8t9LRFlXq0UibuWz7WoH0RZTyeO2EybYAj5qloXibbficmEaKFPiaMCgCQ9ibZ045Av9bMkHS9J9zuM/0?wx_fmt.jpeg)

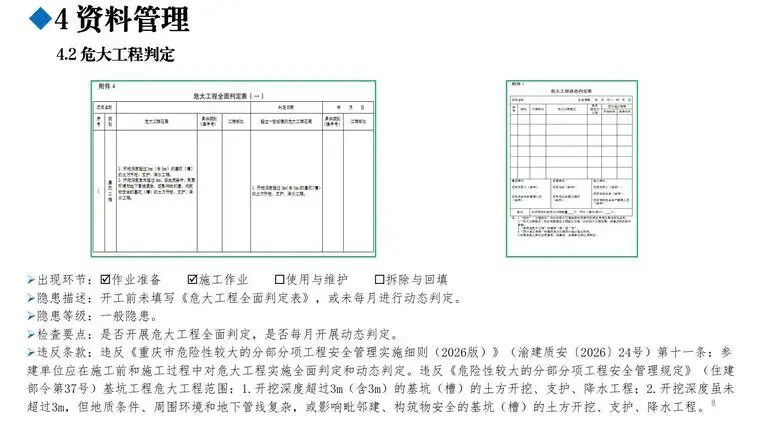

图册原文 · 4.2 危大工程判定(第9页)
🔴 隐患问题(重大事故隐患。 Ø)
危大工程未编制方案(含支撑拆除方案),或不符合相关规定的审核、审批程序。 Ø
📕 违规标准条款
违反《重庆市危险性较大的分部分项工程安全管理实施细则(2026版)》(渝建质安〔2026〕24号)第五条:危大 工程应当实施全过程管理,管理流程应当符合本细则要求。依据《房屋市政工程生产安全重大事故隐患判定标准(2024版)》第 四条(四):危险性较大的分部分项工程未编制、未审核专项施工方案,或专项施工方案存在严重缺陷的,或未按规定组织专家 对 “超过一定规模的危险性较大的分部分项工程范围” 的专项施工方案进行论证,判定为重大事故隐患。 4.3 专项施工方案 9 u4 资料管理
✅ 整改要求(图册检查要点)
危大工程是否编制方案并是否按照要求进行审批。 Ø
![图片[4]-免费 —《基坑工程隐患辨识图册》精读-规范图集|经验交流-金瓦刀](http://mmbiz.qpic.cn/sz_mmbiz_jpg/bnG1nIHVDmfgJEKUdJ6D6C9N1MuduAb0b3OWgn4sPPctpiabCMiaoZMYiaj0QibDWoSLrdmJLDT9esYPOu87lZnXcXKa5ic5V7tzDxAeicozvvqLU/0?wx_fmt.jpeg)

图册原文 · 4.3 专项施工方案(第10页)
🔴 隐患问题(一般隐患。 Ø)
危大工程未开展技术交底或者交底造假。 Ø
📕 违规标准条款
违反《重庆市危险性较大的分部分项工程安全管理实施细则》(渝建质安〔2026〕24号)第二十四条:专项施工方 案实施前,方案编制人员或者项目技术负责人应当向施工现场管理人员进行方案交底,建设、监理、监测等单位应当安排相关技 术人员参加并签字确认。专项施工方案交底完成后,施工现场管理人员应当向作业班组进行安全技术交底,并由双方和项目专职 安全生产管理人员共同签字确认。危大工程方案交底、安全技术交底应当分别填写危大工程交底记录表。 11 4.4 技术交底 u4 资料管理
✅ 整改要求(图册检查要点)
两级交底是否开展,交底资料签字是否代签,留底资料是否完整。 Ø
![图片[5]-免费 —《基坑工程隐患辨识图册》精读-规范图集|经验交流-金瓦刀](http://mmbiz.qpic.cn/mmbiz_jpg/bnG1nIHVDmcjvzcFIoUGgqrccxFDVDSY3Z4HtENvF8822Iub9v6nuPKxuuUNo1kufN2MWd0DZ53ib9oxick1jkfxn8U4Pictrt8wghcfyMajUY/0?wx_fmt.jpeg)

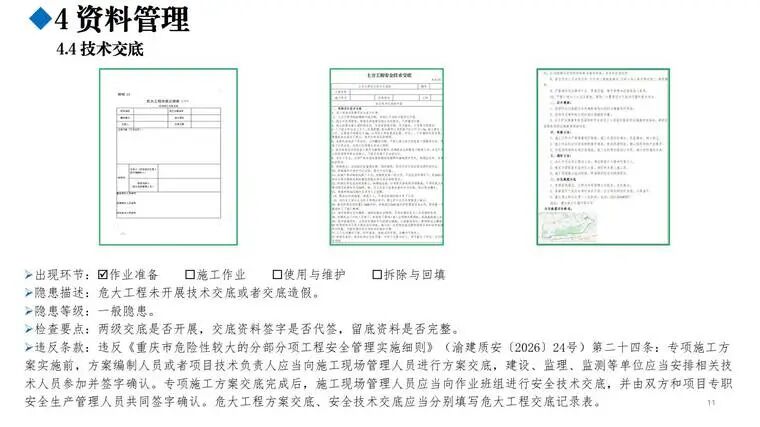

图册原文 · 4.4 技术交底(第12页)
🔴 隐患问题(重大事故隐患。 Ø)
危大工程或关键节点未验收即进入下道工序。 Ø
📕 违规标准条款
违反《重庆市危险性较大的分部分项工程安全管理实施细则》(渝建质安〔2026〕24号)第十八条:危大工程验收合 格后,施工单位应当在施工现场明显位置设置验收标识牌,公示验收时间及责任人员。依据《房屋市政工程生产安全重大事故隐患 判定标准(2024版)》第四条(五):对于按照规定需要验收的危险性较大的分部分项工程,未经验收合格即进入下一道工序或投 入使用,判定为重大事故隐患。 12 4.5 安全验收 u4 资料管理
✅ 整改要求(图册检查要点)
危大工程关键节点是否验收。 Ø

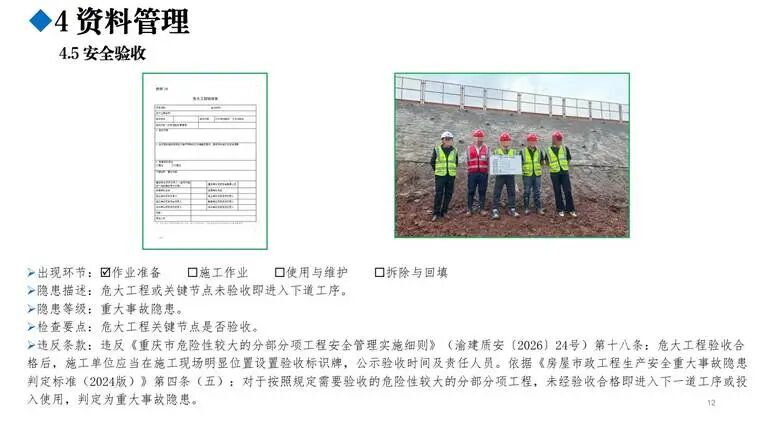

![图片[6]-免费 —《基坑工程隐患辨识图册》精读-规范图集|经验交流-金瓦刀](http://mmbiz.qpic.cn/sz_mmbiz_jpg/bnG1nIHVDmd6ySUA18fyIUwQ5VtDsf8sdkY7xnZrzI7XUIicohzNbBX8Afia0K9CkicQg8jBFPicKduiapUhxlEvOjBapbHEgZz8lllqMSibn7jZQ/0?wx_fmt.jpeg)

图册原文 · 4.5 安全验收(第13页)
🔴 隐患问题(重大事故隐患。 Ø)
深基坑未进行第三方监测,或无专项监测方案。 Ø
📕 违规标准条款
违反《重庆市危险性较大的分部分项工程安全管理实施细则》(渝建质安〔2026〕24号)第三十四条:按照规定 需要进行第三方监测的危大工程,建设单位应当委托具有相应勘察资质的单位进行监测,监测单位应当编制监测方案。依据 《房屋市政工程生产安全重大事故隐患判定标准(2024版)》第五条(三):深基坑、高边坡(一级、二级)施工未进行第三 方监测,判定为重大事故隐患。 4.6 监测与巡查 u4 资料管理
✅ 整改要求(图册检查要点)
深基坑是否编制专项方案并由建设单位进行委托第三方监测。 Ø
![图片[7]-免费 —《基坑工程隐患辨识图册》精读-规范图集|经验交流-金瓦刀](http://mmbiz.qpic.cn/sz_mmbiz_jpg/bnG1nIHVDmdyWYfCdn7xS8U6ic5lqCSx127ryBibgtUbzpGQpH6bvEpjJTiaUOcwX5nPDNCiaeeuc8dDqw321pnZrs0ZyuEnfdRKQflTURazuDQ/0?wx_fmt.jpeg)

图册原文 · 4.6 监测与巡查(第15页)
🔴 隐患问题(一般隐患。 Ø)
危大工程施工完成后3日内未及时销号归档。 Ø
📕 违规标准条款
违反《重庆市危险性较大的分部分项工程安全管理实施细则(2026版)》(渝建质安〔2026〕24号)第四十条:施工 单位应当在危大工程施工全部结束、危险源消除后3日内填写危大工程销号表,报监理、建设单位审核后销号。 4.7 档案与销号 u4 资料管理
✅ 整改要求(图册检查要点)
是否销号归档。 Ø
![图片[8]-免费 —《基坑工程隐患辨识图册》精读-规范图集|经验交流-金瓦刀](http://mmbiz.qpic.cn/mmbiz_jpg/bnG1nIHVDmdgxNUwKbzIVAkX9YXly8a1uJX70bxcMVlUtJmlmBI73V2vVyeQpUBQLK2mICOWuyCSK4K7AHianapvKVib6EoN36DJMAyoPrONw/0?wx_fmt.jpeg)

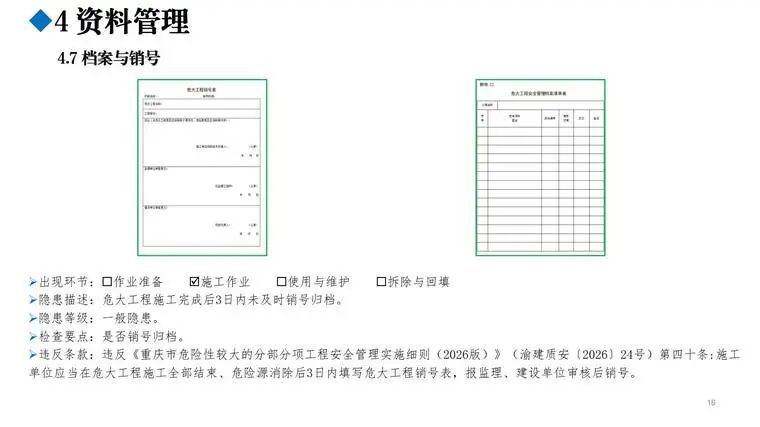

图册原文 · 4.7 档案与销号(第17页)
🔴 隐患问题(重大事故隐患。 Ø)
特种作业人员未持证上岗。 Ø
📕 违规标准条款
违反《中华人民共和国安全生产法》第三十条第一款:生产经营单位的特种作业人员必须按照国家有关规定经专门 的安全作业培训,取得相应资格,方可上岗作业。依据《房屋市政工程生产安全重大事故隐患判定标准(2024版)》第四条 (三):建筑施工特种作业人员未取得有效特种作业人员操作资格证书上岗作业的,判定为重大事故隐患。 u4 资料管理 4.8 持证上岗
✅ 整改要求(图册检查要点)
特种作业操作人员是否持证上岗,是否人证合一,证件是否在有效期内。 Ø
![图片[9]-免费 —《基坑工程隐患辨识图册》精读-规范图集|经验交流-金瓦刀](http://mmbiz.qpic.cn/mmbiz_jpg/bnG1nIHVDmfX5ewiblpCnTPCibg3AMKYAu3d1r0pbsmH59tRTJu7NmCiaJ8u5su8IBIHwkP18lXaY7XLg6T4uxDjoDgibAUjK66Rag3WmyX4iciao/0?wx_fmt.jpeg)
图册原文 · 4.8 持证上岗(第18页)
资料齐了,现场才是硬仗。坑边堆载、超挖掏挖、支护变形、拆撑顺序——这 7 类实体隐患,每一张照片都是别人交过学费的现场。
🔴 隐患问题(重大事故隐患。 Ø)
基坑基槽开挖深度较大且存在边坡塌方危险未采取支护措施。 Ø
📕 违规标准条款
违反《建筑施工土石方工程安全技术规范》(JGJ 180-2009)6.3.4:对人工开挖的狭窄基槽或坑井,开挖深度较 大并存在边坡塌方危险时,应采取支护措施。依据《房屋市政工程生产安全重大事故隐患判定标准(2024版)》第五条(二): 基坑、边坡土方超挖且未采取有效措施,判定为重大事故隐患。 隐患照片 正确示例 5.1 基坑基槽支护 分层开挖,及时支护 沟槽侧壁陡直, 无支护措施
✅ 整改要求(图册检查要点)
基槽挖深度较大或存在边坡塌方风险时,是否采取有效的支护措施。 Ø
![图片[10]-免费 —《基坑工程隐患辨识图册》精读-规范图集|经验交流-金瓦刀](http://mmbiz.qpic.cn/sz_mmbiz_jpg/bnG1nIHVDmeJNSarWOsvzDvMpG3nM4zlpteJ30icpmahlksZJf0SicUMIlIk0ZypSVkowwPBBVJxlxnSreXyIRYsDYZmY1bqWticfK2F9G7aLs/0?wx_fmt.jpeg)
图册原文 · 5.1 基坑基槽支护(第19页)
🔴 隐患问题(重大事故隐患。 Ø)
基坑开挖未对可能造成损害的地下管线采取专项防护措施。 Ø
📕 违规标准条款
违反《建筑地基基础工程施工规范》(GB 51004-2015)3.0.4:基坑工程施工前应做好准备工作,分析工程现场 的工程水文地质条件、邻近地下管线、周围建(构)筑物及地下障碍物等情况。对邻近的地下管线及建(构)筑物应采取相应 的保护措施。依据《房屋市政工程生产安全重大事故隐患判定标准(2024版)》第五条(一):未对因基坑、边坡工程施工可 能造成损害的毗邻建筑物、构筑物和地下管线等,采取专项防护措施,判定为重大事故隐患。 隐患照片 正确示例 未对地下管线 采取保护措施 对管线采取专 项保护措施
✅ 整改要求(图册检查要点)
是否对可能造成损害的毗邻建筑物、构筑物和地下管线等采取有效保护措施,是否安排专人旁站。 Ø
![图片[11]-免费 —《基坑工程隐患辨识图册》精读-规范图集|经验交流-金瓦刀](http://mmbiz.qpic.cn/mmbiz_jpg/bnG1nIHVDmf4o0qEgPVMgMf2icmmqbL7otUiajt4PSI7VcSSz2dBXNfibXFrl7mDT6jw4TficyFUWWMS7LYGWrrCUL8ib3GcDcrSwI09c6PH7nYE/0?wx_fmt.jpeg)

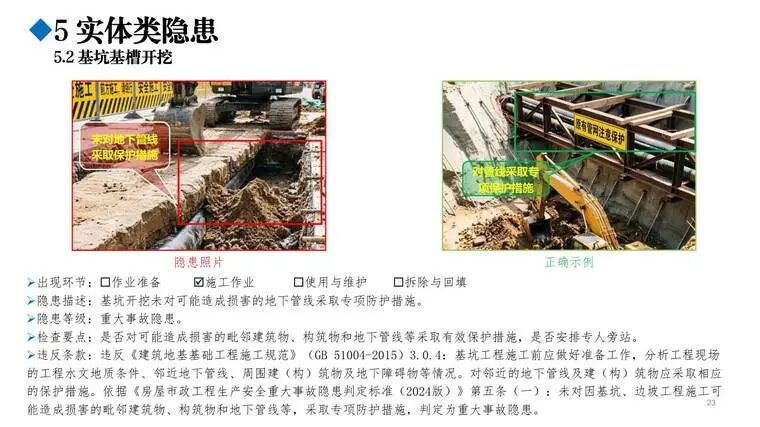

图册原文 · 5.2 基坑基槽开挖(第24页)
🔴 隐患问题(重大事故隐患。 Ø)
基坑侧壁出现大量漏水、流土且未及时处理。 Ø
📕 违规标准条款
违反《建筑与市政施工现场安全卫生与职业健康通用规范》(GB 55034-2022)3.5.5:当基坑出现下列现象时, 应及时采取处理措施,处理后方可继续施工:2 基坑侧壁出现大量漏水、流土,或基坑底部出现管涌。依据《房屋市政工程生 产安全重大事故隐患判定标准(2024版)》第五条(四):基坑侧壁出现大量漏水、流土,且未及时处理,判定为重大事故隐 患。 隐患照片 正确示例 出现大量流土且未 及时处理
✅ 整改要求(图册检查要点)
侧壁是否存在大量漏水、流土,是否按照方案要求进行了及时有效处理。 Ø
![图片[12]-免费 —《基坑工程隐患辨识图册》精读-规范图集|经验交流-金瓦刀](http://mmbiz.qpic.cn/mmbiz_jpg/bnG1nIHVDme9dxBSMvHhh6g1NbozEtM21r3hec59y1gzZoZwO6R2JXDeXicKzgdibyWXb9oLBQEYDXSr2WR6jfnAtHIjRoZgvCsaquiae7ubV4/0?wx_fmt.jpeg)
图册原文 · 5.3 排水降水(第31页)
🔴 隐患问题(重大事故隐患。 Ø)
基坑边堆码大量材料。 Ø
📕 违规标准条款
违反《建筑深基坑工程施工安全技术规范》(JGJ 311-2013)6.1.6:施工现场道路布置、材料堆放、车辆行走路 线等应符合荷载设计控制要求。依据《房屋市政工程生产安全重大事故隐患判定标准(2024版)》第十四条(一):基坑周边堆 载超过设计允许值,判定为重大事故隐患。 隐患照片 正确示例 5.4 坑边荷载 u5 实体类隐患 基坑周边堆 码大量材料 堆载严格控制 设计允许值内
✅ 整改要求(图册检查要点)
基坑边荷载是否超过设计允许值。 Ø

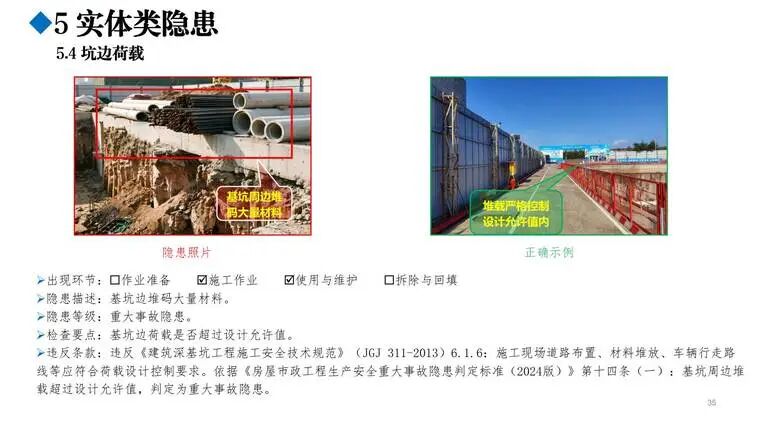

![图片[13]-免费 —《基坑工程隐患辨识图册》精读-规范图集|经验交流-金瓦刀](http://mmbiz.qpic.cn/sz_mmbiz_jpg/bnG1nIHVDmdYtGWuvCRQYFL6ueNlJJgvNsxvBRZUCdn4t1zjyMMuOde4nYgd2HiasUGeU15ibLGBjVzVHTEXZ7JW0JrGeDG77YuiaiaozITPHA0/0?wx_fmt.jpeg)
图册原文 · 5.4 坑边荷载(第36页)
🔴 隐患问题(一般隐患。 Ø)
基坑周边未设置防护栏杆或栏杆不符合要求。 Ø
📕 违规标准条款
违反《建筑深基坑工程施工安全技术规范》(JGJ 311-2013)11.2.1:基坑工程应按设计要求进行地面硬化,并在 周边设置防水围挡和防护栏杆。 隐患照片 正确示例 5.5 安全防护 u5 实体类隐患 基坑周边未设置 防护栏杆 地面硬化、设置防护栏杆、警示标牌
✅ 整改要求(图册检查要点)
是否存在“先开挖、后补栏杆”或“开挖完成未设栏杆”的情况。 Ø
![图片[14]-免费 —《基坑工程隐患辨识图册》精读-规范图集|经验交流-金瓦刀](http://mmbiz.qpic.cn/sz_mmbiz_jpg/bnG1nIHVDmeyfbkZWtAliaibNWdmS0qOaMXup9aWianGOj8u5HYr5w8jQamcZUx8crPU1qqYtOq2qiacmumftJicTkcicBpEKHEicp2g8psLFfgvx8/0?wx_fmt.jpeg)
图册原文 · 5.5 安全防护(第39页)
🔴 隐患问题(重大事故隐患。 Ø)
支护结构混凝土强度未达到设计要求,提前拆除临时支撑。 Ø
📕 违规标准条款
违反《建筑深基坑工程施工安全技术规范》(JGJ 311-2013)6.9.8:支撑换撑工况应满足设计工况要求,支撑 应在梁板柱结构及换撑结构达到设计要求的强度后对称拆除。依据《房屋市政工程生产安全重大事故隐患判定标准(2024版)》 第六(三)条:模板支架拆除及滑模、爬模爬升时,混凝土强度未达到设计或规范要求,判定为重大事故隐患。 隐患照片 正确示例 提前拆除临 时支撑 达到设计要求后 对称拆除
✅ 整改要求(图册检查要点)
混凝土强度是否达到设计要求。 Ø
![图片[15]-免费 —《基坑工程隐患辨识图册》精读-规范图集|经验交流-金瓦刀](http://mmbiz.qpic.cn/mmbiz_jpg/bnG1nIHVDmdibcr1D7QjhIAb0Q557BlJ6nbib7HjaBicrlPicaznibcXZohUtVtLHC1LDS8yncxvavJOt0NVbk4HCPT7xOkY1C8Hick7yO09ILNq4/0?wx_fmt.jpeg)
图册原文 · 5.6 支撑拆除(第42页)
🔴 隐患问题(一般隐患。 Ø)
施工人员在机械作业半径范围内作业。 Ø
📕 违规标准条款
违反《建筑施工易发事故防治安全标准》(JGJ/T 429-2018)7.0.13:机械回转作业时,配合人员应在机械回转 半径以外工作,当需在安全距离以内工作时,应将机械停止并制动。 隐患照片 正确示例 人员在机械作业 半径范围内作业 设置围栏,作业 人员在机械回转 半径外作业
✅ 整改要求(图册检查要点)
作业机械与作业人员是否保持安全距离,是否有专人旁站。 Ø
![图片[16]-免费 —《基坑工程隐患辨识图册》精读-规范图集|经验交流-金瓦刀](http://mmbiz.qpic.cn/mmbiz_jpg/bnG1nIHVDmdib3QCFN9Z6txK1cZA3ZiccGryfPJTTeia6VlTgPBmDrBv1sNXibOuIyyxT3MrbWkPc0kAq8kNTKJdCQzn1jaMa7KbkqO4EcgdDbQ/0?wx_fmt.jpeg)

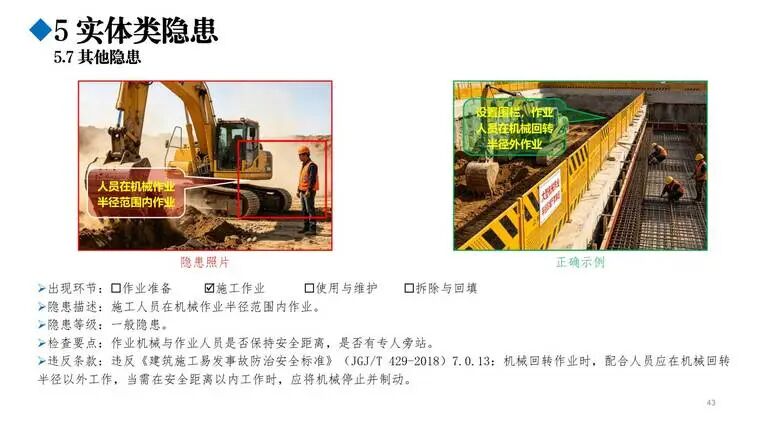

图册原文 · 5.7 其他隐患(第44页)
开工前先对图:放坡/土钉墙/锚索桩/钢板桩/地连墙,你这坑是哪类,支护体系就定死;
资料管理8条是”准生证”:资质、判定、方案、交底、验收、监测、销号、特种作业,少一条都是重大隐患;
实体类7条是硬仗:支护、开挖、降排水、坑边荷载、临边防护、拆撑、其他,每一条都带实景对照图;
坑边1.5倍开挖深度内严禁堆载、通行重车;拆撑必须严格按专项方案顺序;
深基坑必须第三方监测+专项方案,数据异常立即报警、巡查到位。
以下为本文逐章梳理出的「重大事故隐患」红线,现场务必逐条对照、闭环销项——宁可十防九空,不可失防万一:
【资料管理】施工单位无资质,营业执照与施工范围不符,未取得安全生产许可证或过期未及时更换。
【资料管理】危大工程未编制方案(含支撑拆除方案),或不符合相关规定的审核、审批程序。
【资料管理】危大工程或关键节点未验收即进入下道工序。
【资料管理】深基坑未进行第三方监测,或无专项监测方案。
【资料管理】特种作业人员未持证上岗。
【实体类隐患】基坑基槽开挖深度较大且存在边坡塌方危险未采取支护措施。
【实体类隐患】基坑开挖未对可能造成损害的地下管线采取专项防护措施。
【实体类隐患】基坑侧壁出现大量漏水、流土且未及时处理。
进入小程序金瓦刀工具箱→工程资料→搜索关键字(如“基坑工程”)→全解读一键直达!或可点击左下角阅读原文免费获取更多更丰富解读内容!
E N D金瓦刀.锋言锋语
微信扫码金瓦刀工具箱
![图片[18]-免费 —《基坑工程隐患辨识图册》精读-规范图集|经验交流-金瓦刀](http://mmbiz.qpic.cn/mmbiz_png/bnG1nIHVDmcmYe7wiaRrqxlvRZI7htqbjgYTqUTtXYzC8myfMWZeZ8S7kic6M0Eb0Nia9H08v5pXK8JDGq62HIsZSAnL092nQy4lt7h6IeibAzA/0?wx_fmt.png)
👍 点个赞 | 📁 收藏备用 | 📤 转发分享
来源:住建2026《建筑施工安全事故隐患辨识与治理图册》。本文由金瓦刀结合项目经理现场管理经验精读整理,仅供学习参考,具体以正式出版文本及现行规范为准。
