绪论

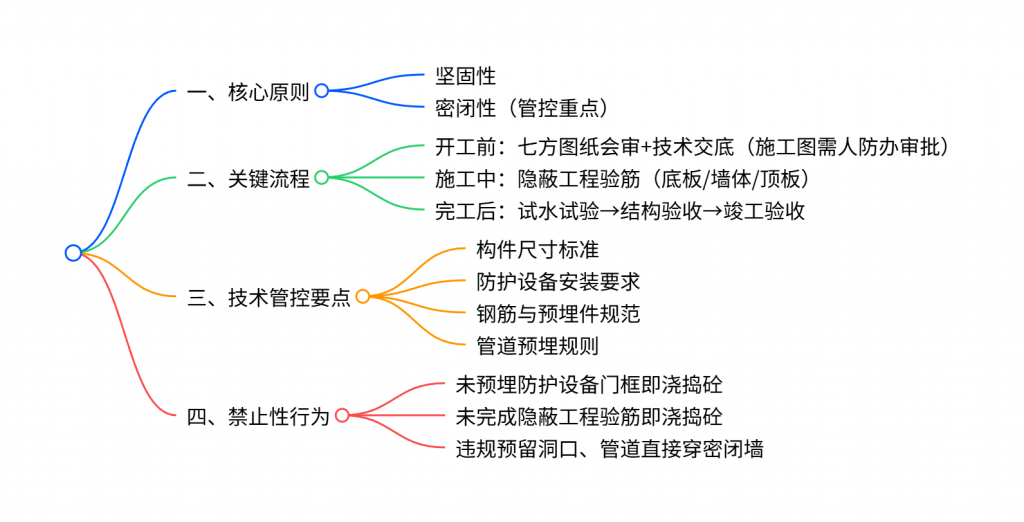

该文档围绕人防工程 “坚固” 与 “密闭” 核心要求,详细明确了施工全流程管控要点,包括开工前七方图纸会审与技术交底、施工中底板 / 墙体 / 顶板等隐蔽工程验筋、主体结构完工后的试水试验(外墙试水长度不小于总周长 1/10、口部试水数量不小于总数量 1/2,观察时间不少于 7 天)及结构验收、竣工验收等关键流程,明确了顶板、外墙、底板等核心构件的最小厚度标准,严禁未预埋防护设备门框、未验筋即浇捣砼等违法行为,同时强调了防护设备安装、管道预埋等技术细节,为人防工程施工质量管控提供全面指导。
![图片[1]-人防工程施工质量管控要点及人防相关图集施工组织设计施工验收规范等相关资料下载-规范图集|经验交流-金瓦刀](https://www.onehiker.com/wp-content/uploads/2026/01/20260123120410429-exported_image-2-1024x522.png)
一、核心管控原则
人防工程施工质量管控以坚固性和密闭性为核心,其中密闭性是质量问题高发点,需作为主线贯穿施工全过程,所有构造与技术措施均围绕这两大要求制定。
二、关键施工流程与验收规范
(一)开工前置流程
- 施工前必须由建设单位组织,市人防办、区人防办、市质量监督站综合科、设计单位、施工单位、监理单位、建设单位七方共同参与图纸会审和技术交底。
- 施工图纸需经市人防办审批,取得《防空地下室施工图审查表》后方可开工,此步骤直接影响后续验收。
(二)施工过程验收
- 隐蔽工程验筋:底板、墙体、顶板的钢筋绑扎、防护设备锚固筋预埋、模板安装完成后,砼浇筑前必须进行七方联合验筋,合格后方可施工,不合格需整改复验。
- 试水试验:主体结构完工、外墙及室内防水施工前、基坑回填土前开展,目的是检测结构自防水和气密性能。
- 后续验收:试水合格后依次进行七方联合结构验收、竣工验收;验收前施工单位需出具对应竣工报告,监理单位出具监理评估报告,且人防门门扇需全部安装到位并开启灵活。
| 试水部位 | 要求标准 | 观察时间 |
| 外墙 | 试水长度不小于总周长 1/10,迎水面(外侧)存水,特殊情况可改内侧 | 不少于 7 天 |
| 口部 | 试水数量不小于总数量 1/2,优先选扩散室、密闭通道等 | 不少于 7 天 |
关键问题
问题 1:人防工程施工前必须完成的核心前置流程是什么?为何重要?
答案:核心前置流程是由建设单位组织市人防办、区人防办等七方共同参与的图纸会审和技术交底,且施工图纸需经市人防办审批取得《防空地下室施工图审查表》。该流程是后续施工和验收的基础,若未完成,将直接影响工程整体验收,导致施工成果无法通过审核,同时能提前解决图纸中的技术隐患,避免施工中出现重大变更。
问题 2:人防工程试水试验的关键要求有哪些?为何需严格执行?
答案:试水试验需在主体结构完工后、防水施工前开展,外墙试水长度不小于总周长 1/10,口部试水数量不小于总数量 1/2,观察时间不少于 7 天,需七方联合验收。执行原因是试水试验直接检测结构的自防水性能和气密性能,这两项是人防工程 “密闭性” 和 “坚固性” 的核心体现,若跳过或简化流程,将无法发现结构渗漏、气密性不足等隐患,影响战时防护功能发挥。
问题 3:防护设备安装和构件尺寸控制中,哪些关键数据和要求直接影响人防工程使用功能?
答案:关键数据包括:顶板、外墙、底板最小厚度分别不小于 250㎜、300㎜、300㎜;防护密闭门门框墙厚度不小于 300㎜,悬板活门门框墙厚度不小于 500㎜;防护门转轴一侧墙垛净宽不小于 400㎜,闭锁一侧不小于 200㎜。关键要求包括防护设备开启方向需面向冲击波来向、门框垂直度误差不超过 5㎜。这些数据和要求直接决定防护设备能否正常开启关闭,以及结构能否抵御冲击波,是人防工程战时防护功能的核心保障,一旦不达标,将导致防护设备失效、结构强度不足。
在线阅读
20260123121447852-人防工程施工质量管控要点(104页)相关资料下载
金瓦刀资源仅供您学习交流,支持购买正版!利用本网络资源,在电商平台、网站、公众号等盈利活动,后果由您承担!如果金瓦刀对您有帮助,恳请您动手转发分享,给更多的朋友。土豪可以赞赏支持一下。
此内容包括15本人防相关图集、45本人防设计规范图集、人防100篇等各类资料共计2.28GB,200个各类文件、并且资料一直在持续不断的更新中,此为付费资源,请登录查看下载链接!如果遇到链接无法访问,可以把链接中的lanzous替换成lanzoux,给您造成的不便深感歉意。以上资料也可以通过加入知识星球【金瓦刀-规范图集经验交流】轻松获取!
![图片[2]-人防工程施工质量管控要点及人防相关图集施工组织设计施工验收规范等相关资料下载-规范图集|经验交流-金瓦刀](https://www.onehiker.com/wp-content/uploads/2026/01/20260123123708296-规范图集知识星球.jpg)
说明:金瓦刀网提供的所有资料均来自互联网下载,纯属学习交流。如侵犯您的版权请联系我们,我们会尽快整改。请网友下载后24小时内删除!
![图片[3]-人防工程施工质量管控要点及人防相关图集施工组织设计施工验收规范等相关资料下载-规范图集|经验交流-金瓦刀](https://www.onehiker.com/wp-content/uploads/2026/01/20260123122451740-ScreenShot_2026-01-23_122436_500-1024x518.png)
![图片[4]-人防工程施工质量管控要点及人防相关图集施工组织设计施工验收规范等相关资料下载-规范图集|经验交流-金瓦刀](https://www.onehiker.com/wp-content/uploads/2020/03/20260123123904595-金瓦刀知识星球-575x1024.png)
