收藏!《2023 中建七局精装修工艺三维图集》,从地面到细部工艺全覆盖

收藏!《2023 中建七局精装修工艺三维图集》,从地面到细部工艺全覆盖-规范图集|经验交流-金瓦刀
2023 中建七局精装修工艺三维图集
此内容为付费资源,请付费后查看
2
立即购买
您当前未登录!建议登陆后购买,可保存购买订单
付费资源
已售 1

绪论

《2023 中建工艺标准化之精装修三维图集》是中建七局第一建筑有限公司编制的精装修工程实操手册,以三维可视化形式涵盖地面、吊顶、隔墙、饰面板(砖)、涂饰、裱糊与软硬包、细部七大核心工程,明确了各工序的施工流程、材料选用、关键尺寸参数(如龙骨间距 900~1000mm)及质量要求,适用于项目施工策划、技术交底与质量管控,助力精装修工程标准化落地。

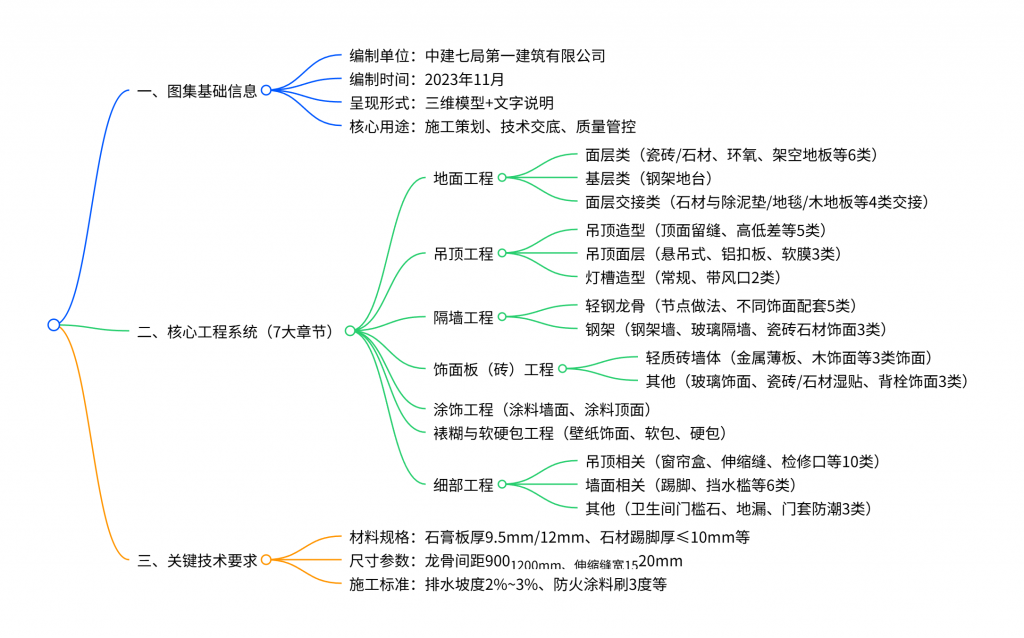

图片[1]-收藏!《2023 中建七局精装修工艺三维图集》,从地面到细部工艺全覆盖-规范图集|经验交流-金瓦刀

核心工程系统及关键要求

(一)地面工程
  1. 施工工序:基层处理→找标高弹线→界面剂→铺砂浆→涂背胶→铺贴→勾缝养护;石材留缝 1~2mm || 环氧地面 | 工序:基面处理→封闭底漆→细石混凝土找平→自流平→环氧色漆→罩光清漆;找平层需打磨平整 || 木地板地面 | 预留伸缩缝 10~20mm;木龙骨间距 300~400mm,需防火防腐处理;铺防潮膜 || 架空地板地面 | 基层清理后涂界面剂 + 防尘处理;多用于机房、抗静电或网络地板场景 |
  2. 面层交接类
  • 石材与除泥垫 / 地毯 / 木地板交接:采用金属收边条固定,确保平整严密,避免材质损坏
  • 地毯与木地板交接:用带倒刺金属嵌条固定地毯,交接处自然过渡
(二)吊顶工程
  1. 吊顶造型
  • 顶面 / 墙角留缝:双层石膏板吊顶,留缝内装 U 型金属条,宽度 10~20mm
  • 高低差吊顶:平整度偏差≤2mm,收口条顺直度≤2mm;预留 15mm 凹槽嵌入 U 形铝合金条
  • 卡式承载龙骨吊顶:主龙骨间距 900~1000mm,起拱 3/1000;悬挑不大于 300mm,适用于小面积空间
  1. 吊顶面层
  • 悬吊式吊顶:主龙骨间距 900~1000mm,大面积采用双层石膏板防开裂
  • 铝扣板吊顶:面板排布不小于 1/2 板块;优先选导边型面板,提升平整度
  • 软膜吊顶:灯箱高度 250~350mm;基层刷防火涂料,选用 LED 灯具
  1. 灯槽造型
  • 常规灯槽:吊杆需做拉拔试验;主龙骨间距 1000~1200mm(上人型用 C60 龙骨)
  • 灯槽带风口:风口开洞与空调设计匹配,过长需加固;边框与空调软连接隔离防结露
(三)隔墙工程
  1. 轻钢龙骨隔墙
  • 施工工序:墙位放线→管线纠正→墙垫施工→龙骨安装→石膏板铺贴→管线验收→接缝处理
  • 石膏板安装:竖向排列,两侧错缝;自攻螺钉固定,从板中间向两边操作
  • 不同饰面配套:壁纸、涂料、木饰板、硬包等饰面,基层需找平、阻燃处理
  1. 钢架隔墙
  • 钢架墙:竖向镀锌方钢管间距 400~600mm,与楼板用膨胀螺栓固定;挂镀锌钢丝网 + 抹灰
  • 玻璃隔墙:基层龙骨单独固定(不依赖吊顶);U 型金属槽内加橡胶垫块防玻璃自爆
  • 瓷砖石材饰面:钢骨架外封 100mm 厚水泥板,内部填隔音棉;湿贴前拉毛处理
(四)饰面板(砖)工程
饰面类型关键要求
金属薄板饰面不锈钢板厚度匹配分格尺寸;基层与金属板用结构胶均匀粘贴
木饰面挂板基层阻燃板刷 3 度防火涂料;木挂条中距 600mm,板块间预留伸缩余量
玻璃饰面墙玻璃厚度 6/8/10mm;大板块禁用胶粘,采用机械固定
石材背栓饰面背栓孔为燕尾孔,孔深超板材厚度 1/2;孔中心到板边距离为板长 1/5
瓷砖 / 石材湿贴浅色石材用浅色胶泥;大板块需铜丝加固;涂刷专用背胶增强粘结力
(五)涂饰、裱糊与软硬包工程
  1. 涂饰工程
  • 涂料墙面:刮 2 遍腻子找平,底漆 1~2 遍(干透后打磨),面漆 2 遍(间隔 2~4 小时)
  • 涂料顶面:双层石膏板吊顶;主龙骨间距 1000~1200mm(上人型 C60 龙骨)
  1. 裱糊工程
  • 壁纸饰面:基层刷界面胶增强牢固度;壁纸花纹对拼,接缝严密平整
  1. 软硬包工程
  • 软包:基层阻燃板刷 3 度防火涂料;软包模块通过挂件固定
  • 硬包:按设计分格;优先选雪弗板做基层(密板变形大)
(六)细部工程
  1. 吊顶相关
  • 窗帘盒:暗装 / 明装均需加固基层;尺寸匹配导轨需求(1~3 层);阴阳角加护角条
  • 伸缩缝:基层龙骨全断开,宽度 15~20mm;可采用成品金属条
  • 检修口:龙骨加固;空调整板开洞防开裂;位置兼顾美观与检修便利性
  • 挡烟垂壁:单独受力(不依赖吊顶龙骨);采用 12mm 钢化防火玻璃;金属条收边
  1. 墙面相关
  • 踢脚:金属 / 石材材质,阳角 45° 碰角;石材踢脚厚度≤10mm
  • 淋浴房挡水槛:玻璃用 U 型金属条固定;上部钢架单独受力;做两道 JS 聚合物防水层
  1. 卫生间相关
  • 门槛石:下部设挡水坎;防水层超出门框 300mm;门框底部阻水处理
  • 地漏:地面排水坡度 2%~3%;地漏安装低于地坪,利于排水
  • 门套防潮:木质门套下部用石材隔断;门槛石做高低差防渗水

关键问题

问题 1:该图集规定的吊顶主龙骨间距及起拱要求是什么?适用于哪些吊顶类型?

答案:主龙骨间距标准为 900~1000mm,沿房间短向布置,起拱高度为房间跨度的 3/1000;适用于悬吊式吊顶、卡式承载龙骨吊顶、涂料顶面等多数吊顶类型。不上人型吊顶采用 C50 系列龙骨,上人型采用 C60 系列龙骨,主龙骨悬挑长度不得大于 300mm,核心目的是保证吊顶结构稳定性与平整度。

问题 2:木地板地面施工的核心控制要点有哪些?伸缩缝预留尺寸及作用是什么?

答案:核心控制要点包括:① 找平层需平整,基层清理干净后铺防潮膜;② 木龙骨双向间距 300~400mm,需做防火防腐处理;③ 木地板铺贴前需涂专用粘接剂。伸缩缝预留尺寸为 10~20mm,设置在木地板四周与墙面交接处,作用是应对温度、湿度变化导致的木地板热胀冷缩,避免板材变形、起拱或开裂。

问题 3:卫生间防水及排水的关键工艺要求有哪些?涉及哪些核心尺寸参数?

答案:防水要求:① 淋浴房挡水槛做两道 JS 聚合物防水层;② 门槛石下部设挡水坎,防水层超出门框 300mm;③ 木质门套下部用石材隔断防潮。排水要求:① 地面排水坡度控制在 2%~3%,坡向地漏;② 地漏安装低于地坪高度,确保排水通畅。核心尺寸参数:排水坡度 2%~3%、防水层外延 300mm、挡水槛石材厚度≤10mm。

点击阅读

20260128214458432-2023中建工艺标准化之精装修三维图集

相关视频

© 版权声明
THE END
世界的尽头到了,喜欢就支持一下吧!
点赞51赞赏 分享
