进一步提高工程施工质量水平,明确施工工序要求,促进对重要、重点工序的掌握,推进工程质量标准化管理,特编制本手册。
![图片[1]-精品工程实施手册-地下防水工程-规范图集|经验交流-金瓦刀](https://www.onehiker.com/wp-content/uploads/2025/11/20251114171147446-360截图20251114155633.png)

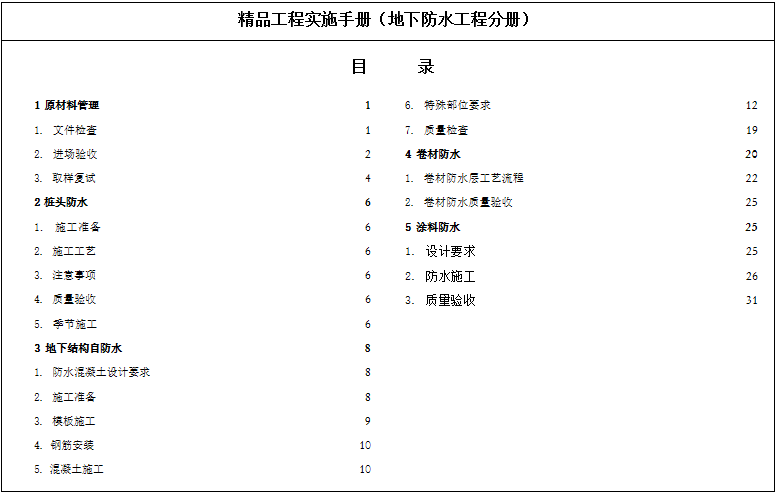

手册内容速览
主要内容包括:原材料管理、桩头防水、地下结构自防水、卷材防水、涂料防水,共五个部分。
![图片[2]-精品工程实施手册-地下防水工程-规范图集|经验交流-金瓦刀](https://www.onehiker.com/wp-content/uploads/2025/11/20251114171228128-360截图20251114160015.png)
手册内容组成:主要由左侧的导航菜单和右侧的详细内容区构成。
左侧导航区:
这部分列出了文档的整体结构和可切换的章节,类似于一本书的目录。
施工阶段: 表明文档是按施工流程来组织的。当前展开的部分是“原材料管理”,其下还包含“进场验收”、“涂料防水”等子项。这说明文档内容全面覆盖了从材料进场到具体施工的全过程。
做法类型: 将内容分为“标准做法”和“推荐做法”。这通常意味着“标准做法”是必须遵守的最低规范,而“推荐做法”可能是更优、能提升工程质量的经验总结。
版本: 注明是“2025 版”,说明这是一份受控的文件,强调了其规范性和时效性。

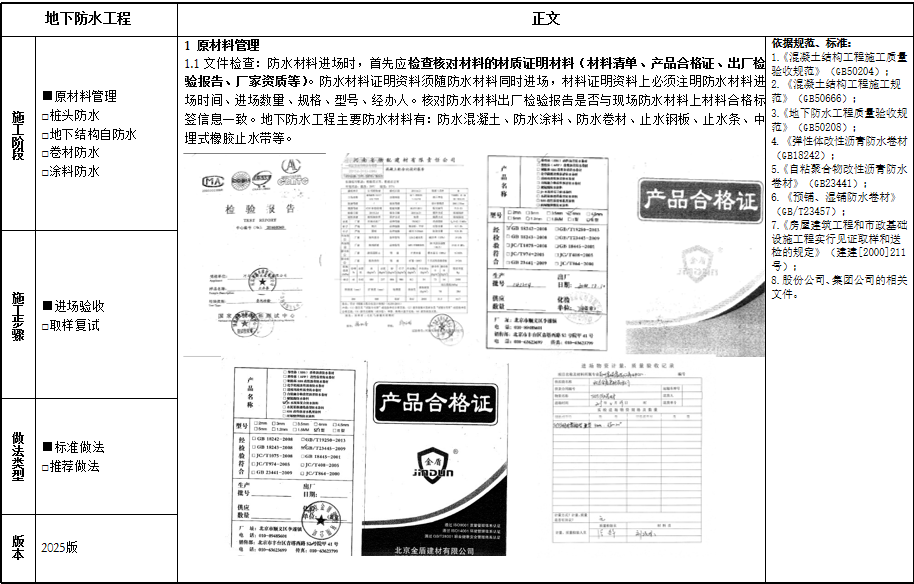

![图片[3]-精品工程实施手册-地下防水工程-规范图集|经验交流-金瓦刀](https://www.onehiker.com/wp-content/uploads/2025/11/20251114171333822-360截图20251114171259.png)
手册部分预览
原材料检测
(一)文件检查
防水材料进场时,首先应检查核对材料的材质证明材料(材料清单、产品合格证、出厂检验报告、厂家资质等)。防水材料证明资料须随防水材料同时进场,材料证明资料上必须注明防水材料进场时间、进场数量、规格、型号、经办人。核对防水材料出厂检验报告是否与现场防水材料上材料合格标签信息一致。地下防水工程主要防水材料有:防水混凝土、防水涂料、防水卷材、止水钢板、止水条、中埋式橡胶止水带等。
(二)材料进场验收
防水混凝土:要求商品混凝土供应单位必须提供以下资料:配合比通知单、预拌混凝土出厂合格证。合格证应包括生产单位名称,工程名称,混凝土品种数量,使用部位,供货时间,原材料品种规格、复验编号等内容,并加盖供货单位公章。
商品混凝土供应单位除提供上述资料处,还应保证下列资料的可追溯性:试配记录、水泥出厂合格证和复验报告、砂和碎(卵)石复验报告、轻集料复验报告、外加剂和掺合料产品合格证和复验报告、开盘鉴定、混凝土抗压强度报告(出厂检验混凝土强度值应填入预拌混凝土出厂合格证)、抗渗试验报告
(试验结果应填入预拌混凝土出厂合格证)、抗冻试验报告(试验结果应填入预拌混凝土出厂合格证)、混凝土坍落度测试记录等。
施工现场必须在混凝土运送到浇筑地点 15 分钟内制作试块,按要求进行混凝土抗压强度、抗渗等试
验,现场进行首车坍落度测试。
防水卷材、防水涂料:防水材料进场时检查进场数量清单、产品合格证及技术说明书、厂家质量
保证书、厂家质量检验报告、商检证等资料。现场检查防水卷材的表观质量、是否存在破损,抽测防水卷材厚度。
(三)材料取样复试
改性沥青防水卷材:必试:拉力;最大拉力时延伸率;不透水性;柔度;水卷材耐热性。
高分子防水材料止水带:必试:拉伸强度;扯断伸长率;橡胶与金属粘合(用于有钢边的止水带)其他:防霉性能
水泥基渗透结晶型防水:必试:(1)受检涂料性能:50t凝结时间、强度(抗折、抗压);湿基面粘结强度、抗渗压力;
(2)掺防水剂混凝土的性能:抗压强度比;凝结时差;渗透压力比;泌水率比。
桩头防水
(一)施工准备
配备专业的施工队伍,并在进场前进行相应的培训和技术交底。工人进入现场清扫施工面,同时桩头防水开始施工;
铁锹、墩布、手锤、钢凿、水桶、板料板或拌料桶、吹尘器、滚刷、毛刷、铁抹子等;
基层表面不得有空鼓、开裂、起砂、脱皮等缺陷;基层表面如有残留的砂浆硬块及突出部分,应铲除干净;阴阳角、桩头等部位应抹成圆弧或钝角,并将尘土、杂物清扫干净;

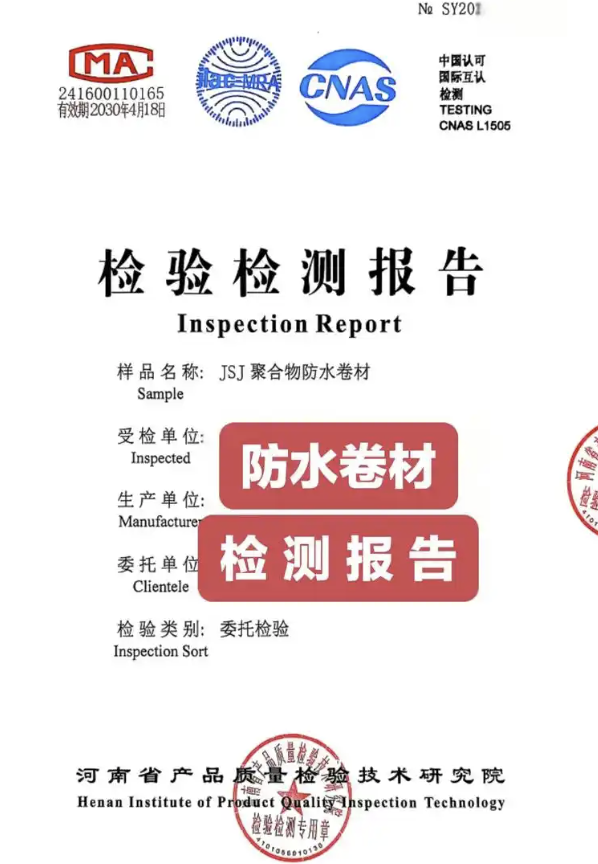

桩头应先进行剔凿到水泥原基面,基面保持平整,将面层用吹风机清理干净后用水湿润但不得有明水,方可施工;桩头混凝土基面必须洁净,适当粗糙,以利于渗透。

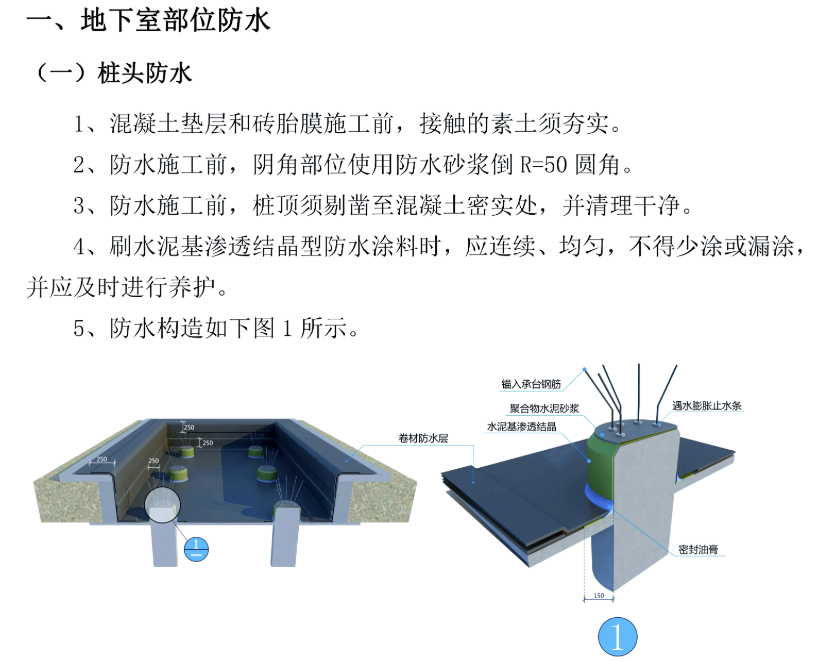

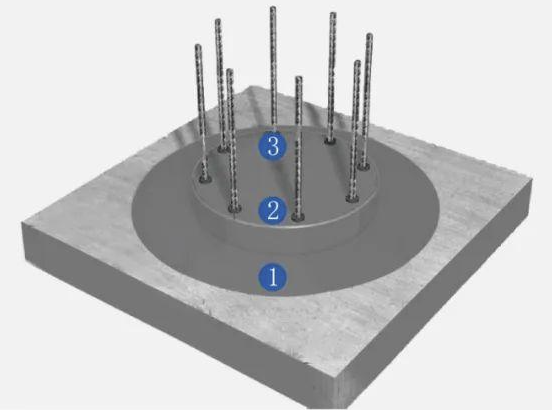

![图片[6]-精品工程实施手册-地下防水工程-规范图集|经验交流-金瓦刀](https://www.onehiker.com/wp-content/uploads/2025/11/20251114171621881-360截图20251114165532.png)
(二)工艺流程
基层及桩头清理→涂刷水泥基渗透结晶型防水涂料2-3 遍→抹 12mm 厚聚合物水泥防水砂浆→检查验收
基层及桩头清理:用高压水枪将桩头及基层冲洗干净,不得留有混泥土和各种杂物;
涂刷水泥基渗透结晶型防水涂料:在桩头上满刷水泥基渗透结晶型防水涂料,并在桩头周围外扩300mm。涂刷 2-3 遍,每遍必须在上次涂刷的涂料完全干透后方可进行下一遍。涂刷完后浇水养护 24 小时。经验收合格后方可进行下道工序。
抹 12mm 厚聚合物水泥防水砂浆:聚合物水泥防水砂浆拌合均匀后,在桩头满抹,并在桩头周围外扩 300mm;
(三)施工注意事项
涂刷水泥基渗透结晶型防水涂料时不得有遗漏部位,且注意对成品的保护;
注意天气的影响,不得在恶劣天气条件下施工。
质量验收:
水泥基渗透结晶型防水涂料必须符合设计要求和规范要求。
雨季施工保证措施:
在大面积施工前注意天气预报,避免雨天进行露天施工;
如在施工过程中遇雨,采取妥善的遮盖等保护措施,可用密封膏密封处理;
防水层施工时为加快进度,要备足扫水、吸水、烘干工具,如海绵、扫把等。

![图片[4]-精品工程实施手册-地下防水工程-规范图集|经验交流-金瓦刀](https://www.onehiker.com/wp-content/uploads/2025/11/20251114171501378-360截图20251114164057.png)
![图片[5]-精品工程实施手册-地下防水工程-规范图集|经验交流-金瓦刀](https://www.onehiker.com/wp-content/uploads/2025/11/20251114171501553-u3269841808129200881fm253fmtautoapp138fJPEG.jpg)
![图片[7]-精品工程实施手册-地下防水工程-规范图集|经验交流-金瓦刀](https://www.onehiker.com/wp-content/uploads/2025/11/20251114171657384-360截图20251114170211.png)
![图片[8]-精品工程实施手册-地下防水工程-规范图集|经验交流-金瓦刀](https://www.onehiker.com/wp-content/uploads/2025/11/20251114171657739-360截图20251114170414.png)
![图片[9]-精品工程实施手册-地下防水工程-规范图集|经验交流-金瓦刀](https://www.onehiker.com/wp-content/uploads/2025/11/20251114171656260-downloaded-image-1.png)
![图片[10]-精品工程实施手册-地下防水工程-规范图集|经验交流-金瓦刀](https://www.onehiker.com/wp-content/uploads/2025/11/20251114171659910-downloaded-image-1024x919.png)
![图片[11]-精品工程实施手册-地下防水工程-规范图集|经验交流-金瓦刀](https://www.onehiker.com/wp-content/uploads/2025/11/20251114171727895-360截图20251114170414.png)
![图片[12]-精品工程实施手册-地下防水工程-规范图集|经验交流-金瓦刀](https://www.onehiker.com/wp-content/uploads/2025/11/20251114171727657-360截图20251114170422.png)
